1、模板加工

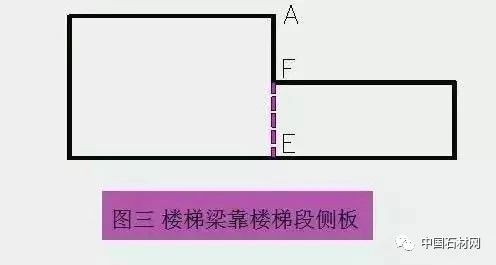

1)、樓梯梁靠樓梯段側模的加工

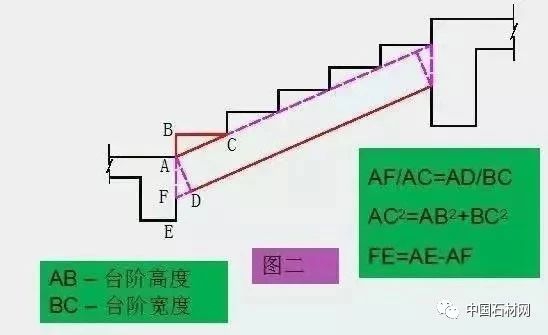

樓梯梁靠樓梯段側模高度的確定主要通過相似三角形原理計算得到的。
坡度=AB/BC,AE=梁高
計算時由A點向梯板底做垂線得一直角三角形AFD,則三角形AFD和三角形ABC相似,由相似三角形定律可得以下公式,從而求出梁側板高度FE
2)、樓梯梁底模的加工

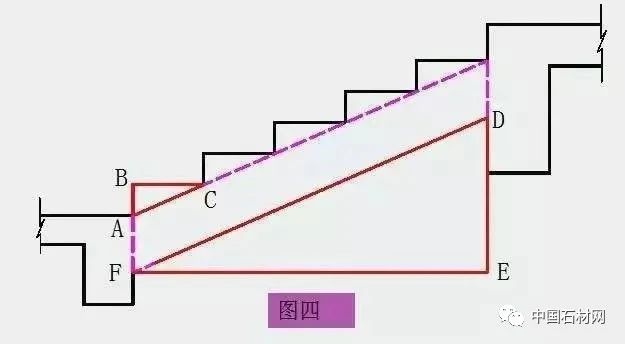

①、樓梯段底模長度FD的確定
FD/AC=BC/FE
AC2=AB2+BC2
圖紙已知:AB為踏步高、BC為踏步寬,直角三角形ABC與直角三角形FDE相似,由相似三角形定律可得以下公式,從而求得樓梯段底模的長度FD

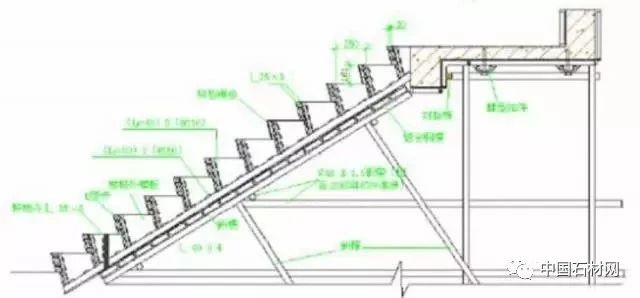

3)、樓梯梁側模加工(如圖五)

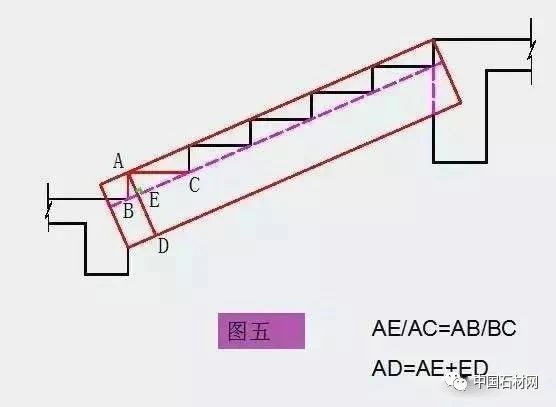

①、樓梯段側模高度的確定
AB為踏步高、AC為踏步寬,DE為梯板厚度,直角三角形ABC與直角三角形ABE相似,由相似三角形定律可得:
AE/AC=AB/BC
BC2=AB2+AC2
從而求出梁側板高度AE
由AD=AE+ED求出梯板側模的高度AD。

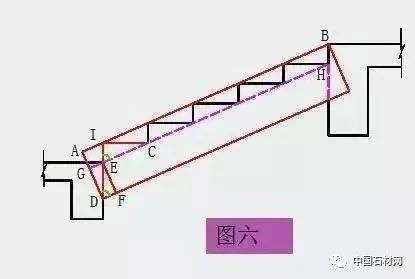

②、樓梯段側模長度的確定(如圖六)
IE為踏步高
IC為踏步寬
EF為梯板的厚度
直角三角形ICE與直角三角形DEF相似,由相似三角形定律可得:
DF/IE=EF/IC
AB=2DF+EH

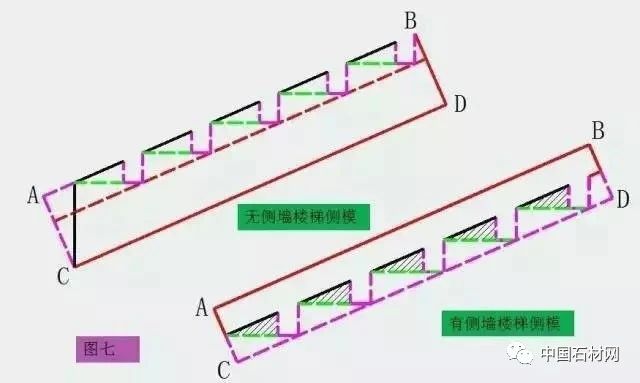

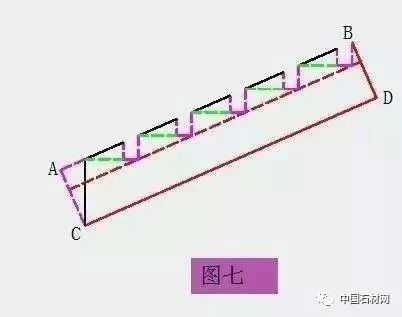

③ 、樓梯段側模加工(如圖七)
樓梯側模成型后如右圖所示紅線部分,加工時應找塊比其尺寸適當大的模板,在上面按踏步尺寸畫線,之后鋸成踏步形狀。
4)、樓梯段踏步板模的加工
樓梯段踏步板模的長和寬即為踏步的高度和長度。
2、樓梯段搭設支架
樓梯支架制成形式有兩種,具體見圖八、圖九
圖八 斜支撐
圖九 豎向支撐
樓梯段搭設支架可用木方、鋼管支架等材料搭設。
1)、豎立桿
間距具體按受力計算定,一般橫向間距為800~1200;縱向間距為1000~1200。
2)、水平拉桿
一般間距1200mm,離地300mm~600mm設第一道,以上每隔1200mm設一道,最上部留1000mm高操作部位。
3)、鋪設主龍骨

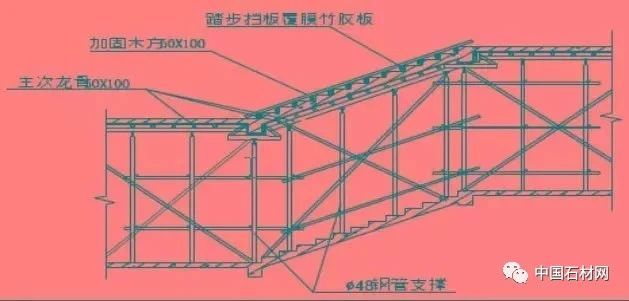

主龍骨放置在立桿頂部。一般采用100mm×100mm木方作主龍骨,主龍骨架在可調高度的頂托上,既可方便施工,又能隨時調節矯正梁標高。
4)、鋪設次龍骨
一般采用60×80mm方木橫向(與主龍骨垂直)鋪設在主龍骨上面,間距一般為300mm。
3、鋪樓梯段底模板
底模板鋪設是在平臺段底模板和樓梯梁靠樓梯段側模板已鋪設完畢,要先在兩端拉線將次龍骨面整平順后,再釘樓梯段底模板。
4、樓梯段側模板安裝
樓梯段側模板安裝采用側模包底模的方法安裝。應在平臺段側模板安裝后再安裝樓梯段側模板,安裝時在平臺段側模板頂部和樓梯梁側模板頂部拉通線安裝。
注意:
要注意平臺板和梯段側板節點及樓梯梁和梯段側板節點,要根據現場情況進行誤差調整!
5、鋪樓梯段踏步模板安裝
樓梯段踏步模板安裝時要緊靠樓梯段側模板所鋸出的臺階豎邊上。全部安裝完后要注意多排側板用木板縱向拉結。
注意:
樓梯側模要求注意考慮到裝修厚度的要求,使上下跑之間的梯階線在裝修后對齊,確保梯階尺寸一致,按這樣的要求施工時,踏步要向里移動20mm。
(來源:建筑這些事)
