石材工程板排版已經成為一種不可缺少,重要的工序,石材產品出廠必排版,否則產品不能出廠。
有些產品甲方和業主不來廠驗收排板效果的話,石材加工企業必須拍照發給甲方和業主確認排版效果,不然產品到工地甲方和業主不會簽收的。
01
室內石材策劃原則
●●●
1)同一工程盡量選同一個礦源的同一個層面的巖石,并保證同一裝飾面及相鄰部位的花紋顏色協調。
2)同一名稱的天然石材的顏色和花紋可能有較大差異,須選擇兩塊標準樣板(顏色深淺各一塊,且不小于 200*300),作為控制顏色的上下限和驗收的標準。
3)天然石材飾面策劃時應注明石材紋理的走向,主要區域或重點部位應繪制石材加工圖。工廠按圖編號加工,按本規程進行選色、排版、校對尺寸等。
4)石材飾面板、地面板在變形縫(抗震縫、伸縮縫、沉降縫)處的策劃,必須保證變形縫的變形功能和飾面的完整美觀。

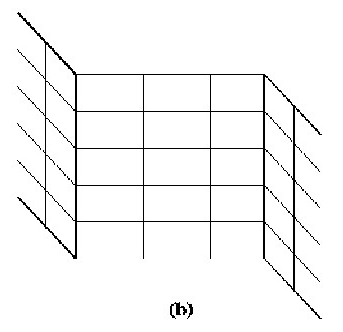

5)同一空間的頂、墻、地應考慮通縫或有規律相接。
6)大理石一般不宜用于室外以及與酸有接觸的部位
02
墻、柱石材飾面策劃
1)墻、柱石材飾面策劃應注意飾面石材的模數和建筑模數的配合,特別是墻面石材與門、窗、洞、雕刻石材等固定裝飾物的周邊與之間模數的關系,避免出現不足模數(1/2窄條)的石材。
2)墻、柱同時選擇石材飾面時應注意整體分塊、分縫的協調統一,相同材質的墻、柱兩者無論橫向或豎向分縫都應保持基本相同的模數。

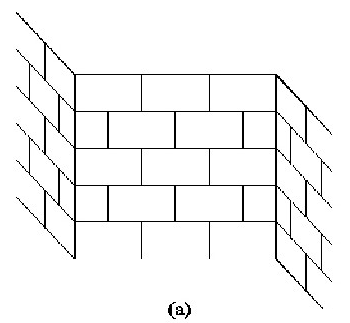

3)墻面石材分縫排板應以陽角處為整塊(完整模數),非整塊(不足模數)應安排在陰角處。
4)墻體門洞處的石材分縫排板,應將整塊(完整模數)安排在門(窗)邊。當洞口的高度和石材分塊無法對應,可將其不足之處作特殊處理,宜選用其他材料進行裝飾。
5)消火栓門的四周應與墻面石材的分縫通縫或有規律相接(門下沿若無踢腳線留 8mm-10mm)。
6)墻面的水平拼縫應與窗臺(臺面)石材的上沿口通縫或有規律相接。
7)墻、柱的轉角方式分為兩側墻飾面板直接拼接和增加墻角線拼接兩種。
03
干掛墻、柱石材飾面的策劃
●●●
1)室內石材干掛板材的厚度要求應符合表4.2.2.1的規定,干掛板材的單塊面積不宜大于1.5平米
2)天然石灰石、砂巖、洞石的厚度大于等于 30mm,該類質地疏松的變質巖用于室外時必須預先作固化處理。
04

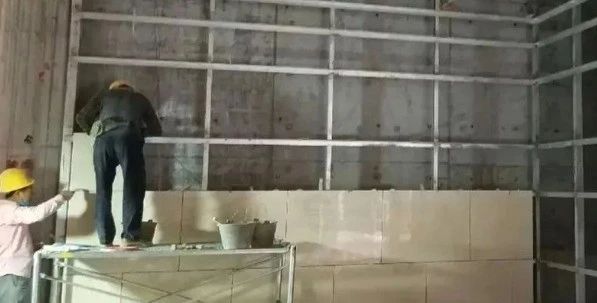

膠粘法墻、柱石材飾面策劃
●●●
1)采用膠粘法的墻、柱分縫排板原則見4.2.1一般規定。
2)濕貼法的墻、柱應在石材背面及側面涂刷防護劑。
3)一般墻、柱石材飾面不宜采用干掛來解決時,可選擇膠粘法,膠粘法適用于薄型石材。
05
超薄復合石材墻、柱飾面策劃
●●●
超薄石材復合板在墻、柱拐角的處理和異型加工在策劃時應注意收邊收口的處理。
06
地面石材飾面策劃
●●●
1)地面石材飾面的策劃,應注意和墻、柱的關系,分塊大小應和建筑空間的大小相適應。

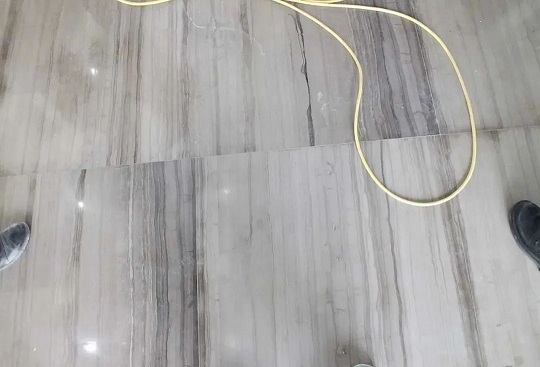

2)地面石材的分縫應與墻、柱的垂直分縫相接(通縫)或有規律相接。
07
石材在變形縫(三縫)處的策劃
●●●
1)主體結構上的變形縫必須確保其變形功能,如果變形縫不直或不平行(與地面石材設計方案不吻合),應由設計師現場確定,在保證變形功能的基礎上統籌考慮地面石材的完整美觀。
2)下列部位應設置不小于 8mm 的伸縮縫:
① 石材區域受限制的地方,如與柱子、桁條、路緣和吊頂想呼應的部位;
② 基層面改變定位線的連接處,如凹?jí)Φ墓战翘帲?/span>
③ 基層面改變材料的連接出,如多孔磚、常規粘土磚與砼砌塊之間的改變處;
④ 在靠近建筑物構件之間(如磚墻和砼柱子)和不同的基層面之間。
3)在連續性或大面積的地面(密拼/整體打磨)石材,除保證主體結構上的變形縫外,鋼結構面積每50平米,走廊每8∽15米,砼結構面積每80平米,走廊每10∽25米,應設置 5mm-8mm 的伸縮縫。
4)地面石材有設計拼花應先施放拼花定位線,如果拼花時現代幾何圖形,應策劃和其他石材的分縫有規律相接。
08
石材飾面在地面設計圈邊(俗稱波打線)應符合下列規定
●●●
1)必須完整交圈,要防止后續的散熱器罩、家具的遮蓋,造成圈邊的不完整。

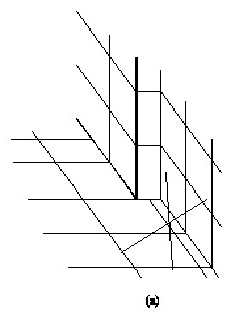

2)遇墻體轉角處宜保持等寬收邊,并在陰陽角轉折處以尖角和墻角的連線作為分塊線。
3)如陰陽角尺寸過小或不規律時,應用大的陰陽角將其包含在內,以保證視覺的完整性。
4)圈邊在門口時,應策劃將圈邊加寬至門檻或門扇下。
09
室內地面石材排板規程
●●●

1)室內石材地面的排板分縫應以進門處為起始點向內排版,保證進門處為整塊,非整塊石材留在不明顯處。
2)同一平面的兩個房間在采用同一種石材地面時,應使其分塊,分縫連貫。
3)地面石材策劃應先繪制出排版圖,避免出現小窄條,影響裝飾效果,當標準塊不能滿足時,可采用非標準塊。
10
樓梯踏步和平臺規程
●●●
1)石材樓梯踏步應選擇抗折性能好、耐磨性好、密度大、硬度高和吸水率低的花崗巖;
2)踏步臺面邊緣的厚度不得小于 30mm,并做防滑設計;
3)為增加受力和抗重物沖擊強度,踏步面板的外側面應做圓形角設計。
11
室內石材排版規程
●●●
1)排版、編號的一般規定;
2)石材加工前應按照設計要求進行排版、編號,并由建設單位、設計師、施工、監理共同確認,現場安裝時應按排版的編號對應安裝,以確保裝飾面上石材花紋色調協調。
排版、編號方法:
1)室外的方位+樓層+裝修部位+順序編號
用英文的EAST(東)、SOUTH(南)、WEST(西)、NORTH(北)英文的第一個字母代表方位。如E(東);以兩個英文字母代表聯合方向,如ES(東南);以此類推。
樓層和裝修部位均可用數字表示如W(西)1189,表示西面,第一層,第18部位的石材,第9個位置;(必要時對部位注明)。
2)室內的樓層+裝修部位+順序編號
用數字表示出樓層數,用英文的第一個字母表示方位,墻和柱的中文裝修部位代表,順序號可用漢字和數字聯合表示,如:“2東墻20”,“1柱16” ;
3)平面連續拼接花紋編號

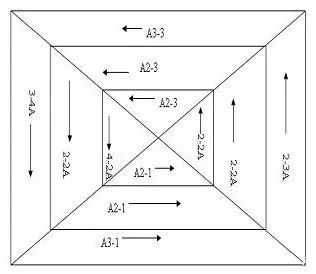

連續拼接花紋編號,除了要求方向、樓層、部位順序號外,因裝飾鑰匙石材花紋連續,通過多塊石材的拼接成為一個大的花紋圖案,所以在工廠加工后,就要對花紋進行人為的拼接,并做好編號,這種編號要畫出花紋與編號圖。(如:下圖)
4)石材花線、門套、窗臺編號
對裝修部位的設計編號是采用英文字母+數字,并用箭頭表示拼接方向。
5)圓柱編號

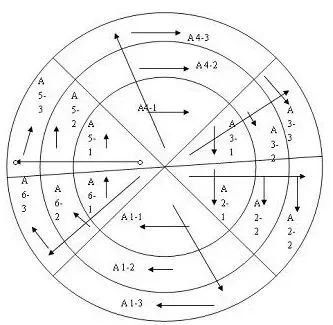

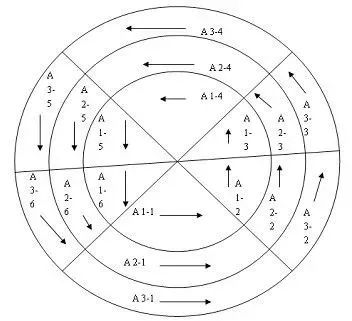

圓柱護板排版編號:A-表示第A根柱子;N-表示第n層;M-表示第m列;箭頭表示拼接、安裝方向;例:A1-1表示第A根圓柱第1層第1列弧板;(如:下圖)
12
放線操作規程:墻、柱放線的一般規定:
●●●
1)放線前提:墻、柱基本工程質量驗收合格,基體上各種專業設備安裝管線等已作隱蔽驗收,(未驗收的應標注定位)
2)對墻、柱面的垂直度與水平度進行測量和放線;
根據石材固定方法,確定墻、柱基體與石材表面距離一般為濕貼 50mm、干掛 100mm 左右,在地面彈出石材完成面的位置線。
根據設計要求,按照墻、柱的實際尺寸進行排版,在墻面彈出石材分塊線,確定石材加工規格。
3)墻面放線除保證原有變形裂縫(抗震縫、伸縮縫、沉降縫)的變形功能和飾面的完整美觀。在連續性寬大面積的墻面石材密拼時應與設計商定變形縫位置,設計不確定的,連續性墻面每 15-25m,應設置 5-8mm 的變形縫。
4)墻面地步踢腳線與地面交圈塊材的分縫應相接(通縫)或有規律的相接。
13
墻、柱干掛石材放線
●●●
1)根據墻、柱干掛石材的連接(掛件式、背栓式)形式,確定立桿的品種,彈出立桿間距。
2)根據立桿固定方式,彈出固定各立桿的間距。
3)根據石材分快線,確定墻、柱石材橫桿位置,彈出各橫桿的間距。
4)根據墻面的陰、陽角和門套線條形狀,彈出各收口部位的完成面線。
14
墻、柱粘結石材放線
●●●
1)小規格板材濕貼放線 在已找平的墻面、柱面或門窗上用線錘從上至下吊線,確定飾面板材的表面距基層的距離,一般板材完成面距結構層的距離:10mm 厚薄板為 15mm 左右,20mm 厚厚板為 25mm 左右(即板厚+結構層厚)
根據垂線位置,在地面上順墻或柱面彈出板材外輪廓線(即第一層完成面線)
2)彈出第一排的標高線,將第一層板的下沿線彈到墻上,如果有踢腳線,先將踢腳線板的上沿線彈好,然后再考慮板面的尺寸和縫隙,在墻上彈出板塊的分塊線。
15
大規格板材濕貼放線
●●●
1)用線錘從上至下吊線,確定板面距基層的距離,要考慮板材的厚度,灌封的寬度及鋼筋網所占的尺寸:一般為 50mm 左右。
2)尺寸確定后,將線錘按確定的尺寸垂到地面,并彈出板材外輪廓線。
3)高度超過 5m 以上,每個部位,按外輪廓線在左右拉好垂直的鋼筋線;同時按標高彈好水平線。
4)按照板材總高度及縫隙,進行分塊彈線。依此基礎線,在墻上彈出分層板的標高;如有踢腳板,應將踢腳板的上沿線彈好。
5)大規格板材柱面放線應先測出柱子中心線和柱與柱之間的水平通線,并彈出柱面板的分塊線。
16
地面放線
●●●
1)核對公共區域與一般房間、用水房間、機房、樓梯、電梯、扶梯等地面標高。
2)按照施工圖或翻樣圖紙,按墻面的基準線確定地面面層標高,在墻面上彈出水平線,并在主要部位相互垂直的控制線,用以控制市場板塊的位置。
3)地面市場有拼花的,應先施放拼花的定位線。
4)與走廊直通連通的房間或者有套間的房間,應保證地面板材的接縫直線貫通;如走廊與房間地面的石材品種不同,分界線應設在門扇中間或采用過口石材斷開。
5)地面石材應在進門處排整塊,非整塊石材留在不明顯處。
6)石材地面的圈邊和石材踢腳線應與地面塊材拼縫相接(通縫)或有規律相接。
