室內石材裝修工程中,鑒于高度過高或設計造型限制等原因,常做干掛施工,以金屬掛件將飾面石材直接吊掛于墻面或空掛于鋼架之上,不需再灌漿粘貼。其優點在于:
●避免濕貼工藝出現的空鼓、開裂、脫落等現象,提高了建筑物的安全性和耐久性;
●避免濕貼工藝板面出現的泛白、變色等現象,有利于保持清潔美觀;
●在一定程度上改善施工人員的勞動條件,減輕了勞動強度,也有助于加快工程進度
干掛石材施工流程
測量放線→材料準備→基層鋼架龍骨制作安裝→安裝掛件→石材擺版→隱蔽驗收→試裝石材→調校固定→勾縫、打膠、清理→成品保護
①

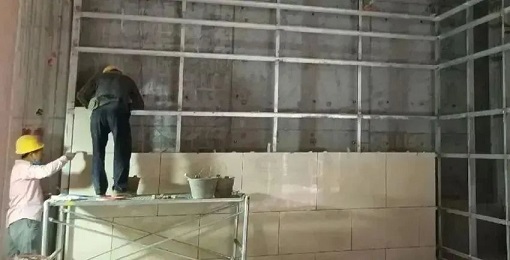

測量放樣
②

鋼架焊制
③

石材試拼
④

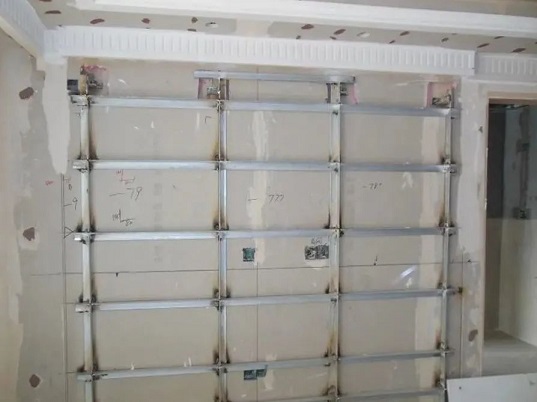

石材安裝
⑤
調校固定
⑥
成品保護
干掛石材管控要點

鋼架制作
2500mm高以上墻體,豎向需采用8#槽鋼,橫向采用50mm×5mm型角鋼,間距根據石材的橫縫排版確定;2500mm高以內的墻體,豎向需采用5#槽鋼,橫向采用40mm×4mm型角鋼,間距根據石材的橫縫排版確定。

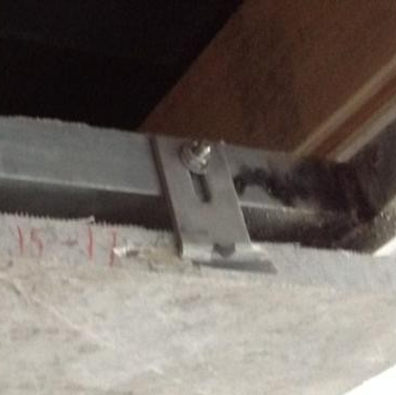

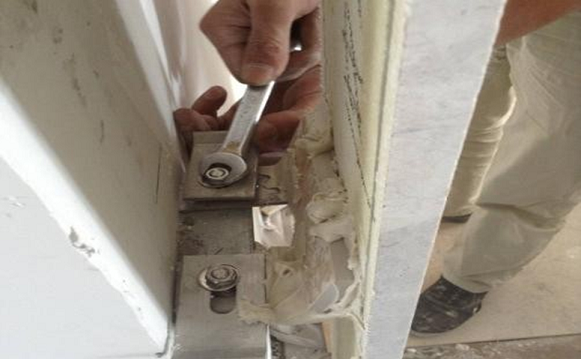

掛點設置
石材長度大于800mm以上,每排不少于3個掛點,每塊不少于6個掛點;石材長度小于800mm,每排不少于2個掛點,每塊不少于4個掛點。
鋼材要求
在公司領導的帶領下,嚴格按照各項工作流程展開工作,華南地區的訂單數量增長10%
注意點
加氣砌塊及多孔磚墻,需在豎向主龍骨上增加預埋鋼板穿墻螺栓連接;石材厚度小于25mm時,需采用背條加背栓工藝加固;固定時先用AB膠將干掛石材掛件與石材槽縫間作粘結固定,再用云石膠將石材與掛件連接部位固定。

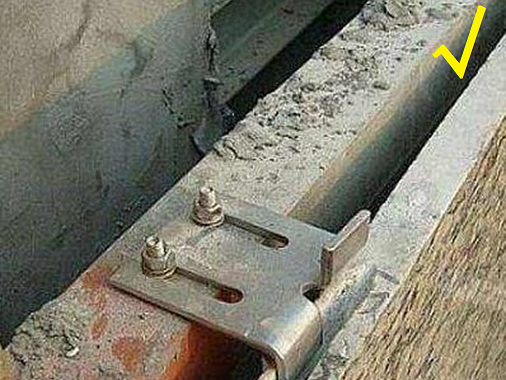

焊縫飽滿,焊渣敲除后進行防銹處理

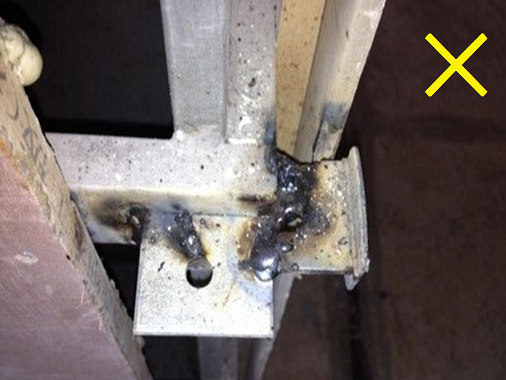

掛件采用成品蝴蝶件,嚴禁使用焊制件
輕質墻體必須采用穿墻螺桿進行固定

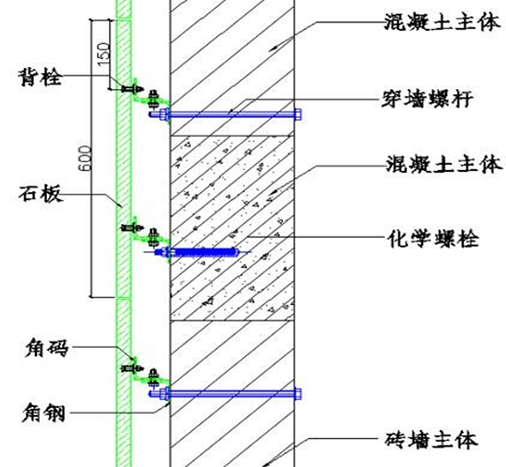

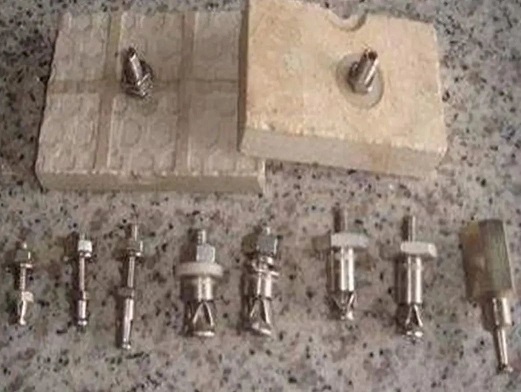

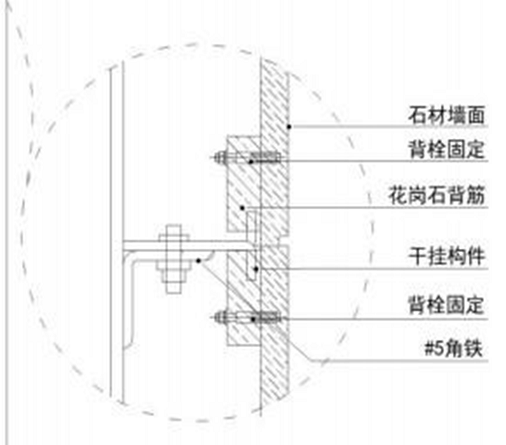

石材背栓工藝加固(厚度25mm以內)
石材切槽干掛工藝(厚度25mm以上)
