Vol.1/ 門套干掛工藝流程:
1、基層準備:
清理基層表面,同時進行吊直、套方、找規矩,彈出垂直線、水平線。并根據施工圖紙和實際需要彈出石材安裝位置線。
2、掛線:
按設計圖紙要求,石材安裝前要事先打出大角兩個面的豎向控制線,最好彈在離大角20cm的位置上,以便隨時檢查垂直掛線的準確性,保證順利安裝。
豎向掛線宜用φ1.0~φ1.2的鋼絲為好,下邊沉鐵隨高度而定,一般40m以下高度沉鐵重量為8~10kg,上端掛在專用的角鋼架上,角鋼架用膨脹螺栓固定在建筑大角的頂端,一定要掛在牢固、準確、不易碰動的地方,并要注意保護和經常檢查。并在控制線的上、下作出標記。
3、支底層飾面板托架:
把預先加工好的支托按上平線支在將要安裝的底層石板上面。支托要支承牢固,相互之間要連接好,也可和架子接在一起,支架安好后,順支托方向鋪通長的50mm厚木板,木板上口要在同一水平面上,以保證石材上下面處在同一水平面上。
4、在圍護結構上打孔、下膨脹螺栓:
在結構表面彈好水平線,按設計圖紙及石材料鉆孔位置,準確的彈在圍護結構墻上并作好標記,然后按點打孔,打孔可使用沖擊鉆,上φ12.5的沖擊鉆頭,打孔時先用尖鏨子在預先彈好的點上鑿一個點。
然后用鉆打孔,孔深在60~80mm,若遇結構里的鋼筋時,可以將孔位在水平方向移動或往上抬高,上連接鐵件時利用可調余量調回。成孔要求與結構表面垂直,成孔后把孔內的灰粉用小勾勺掏出,安放膨脹螺栓,宜將本層所需的膨脹螺栓全部安裝就位。
5、上連接鐵件:
用設計規定的不銹鋼螺栓固定角鋼和平鋼板。調整平鋼板的位置,使平鋼板的小孔正好與石板的插入孔對正,固定平鋼板,用力矩扳手?jǐn)Q緊。
6、底層石材安裝:
把側面的連接鐵件安好,便可把底層面板靠角上的一塊就位。方法是用夾具暫固定,先將石材側孔抹膠,調整鐵件,插固定鋼針,調整面板固定。
依次按順序安裝底層面板,待底層面板全部就位后,檢查一下各板是否在一條線上,如有高低不平的要進行調整;低的可用木楔墊平;高的可輕輕適當退出點木楔,直至面板上口在一條水平線上為止;先調整好面板的水平與垂直度,再檢查板縫,板縫寬應按設計要求,誤差要?jiǎng)蜷_。并用嵌固膠將錨固件填堵固定。
7、上行石板安裝:
把嵌固膠注入下一行石板的插銷孔內,再把長45mm的φ5連接鋼針通過平板上的小孔插入至石材端面插銷孔,上鋼針前檢查其有無傷痕,長度是否滿足要求,鋼針安裝要保證垂直。見圖3.2.10。

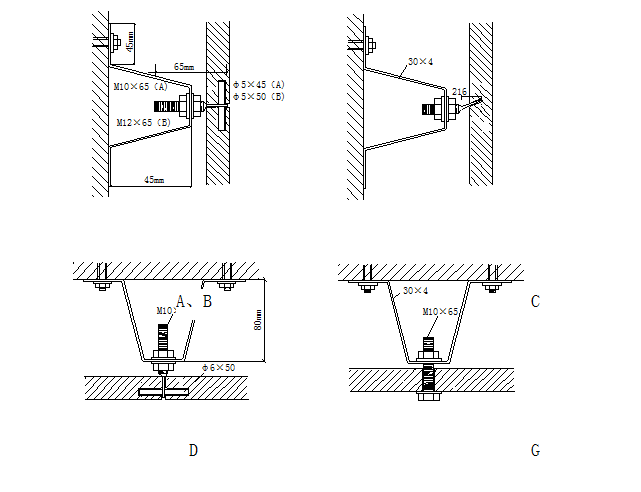

圖3.2.10 門套干掛理石連接示意
A、B---—銷孔式連接件A、B---型,用于平面墻及非伸縮縫處;
C—掛鉤式連接件C型,用于弧形墻面及伸縮縫處;
D、G—懸掛式錨固件D、G型,用于檐口下懸吊處。
8、
24h以后用同色水泥漿擦縫,用棉絲團將余漿擦凈。
#
Vol.2/ 檢驗標準
1、大理石所用的板塊的品種、規格、質量應符合設計要求。執行國家相關標準,石材表面無色差、無裂紋、無劃痕,材料不允許出現染色。
2、面層的表面應潔凈、平整、無磨痕,且應圖案清晰、色澤一致、接縫均勻、周邊順直、鑲嵌正確、板塊無裂痕、掉角、缺棱等缺陷。
3、踢腳線表面應潔凈、高度一致、結合牢固、出墻厚度一致。
4、理石厚度要求:芝麻抹灰不小于16mm厚,黑金沙理石不小于16mm厚,挪威那米黃不小于16mm厚,中國黑理石不小于16mm厚,踏步面板厚度為18mm,所有板材厚度不允許有下差。
5、面層表面的坡度應符合設計要求,不倒泛水、無積水,與管道結合處應嚴密牢固。
6、表面平整度允許偏差 1mm。
7、縫格平直方正允許偏差2mm。
8、接縫高低差允許偏差0.5mm。
9、踢腳線上口平直允許偏差1mm。
10、板塊間縫寬度允許偏差1mm。
11、面層與基底應安裝牢固;粘貼用料、干掛配件必須符合設計要求和國家現行有關標準的規定,碳鋼配件需做防銹、防腐處理。焊接點應作防腐處理。
#
Vol.3/ 工程開始條件
1、進場材料經現場檢驗和復試合格。
2、室內抹灰(包括立門口)、地面墊層、預埋在墊層內的電管及穿通地面的管線均已完成。
3、四周墻上彈好+50cm水平線。
4、質量技術交底。
5、與上道工序間工序交接工作完畢。
#
Vol.4/ 工程結束條件
1、地面及踢腳線擦拭干凈。
2、分項工程完工驗收(填寫分項工程完工確認單)。
#
Vol.5/ 過程檢查
1、檢查進場石材的質量(厚度、光澤度、外觀質量)和復試報告。
2、檢查進場水泥、砂子的進場質量及復試報告。
3、檢查理石地面標高,坡度是否符合要求。
4、檢查地面的平整度、接縫高低差、板塊間縫隙寬度、縫格平直偏差。
5、檢查地面的圖案是否符合設計要求,板塊間是否存在色差等。
6、檢查踢腳線出墻厚度是否一致,上口平直度,高度。
7、門套施嚴格按甲方圖紙標準進行石材鋪裝,采用干掛作業,干掛理石吊件需采用膨脹螺栓固定。石材鑲貼后需達到垂直、平整、接縫均勻。符合石材質量標準、具有質檢機構檢測合格的檢驗報告。
#
Vol.6/ 材料質量標準
1、砂子質量應符合《普通混凝土用砂質量標準及檢驗方法》(JGJ 52)的規定。
2、水泥采用普通硅酸鹽水泥,水泥強度等級不小于42.5,質量應符合《通用硅酸鹽水泥國家標準》(GB 175-2007)的規定。
3、天然大理石的技術等級、光澤度、外觀質量要求應符合《天然大理石建筑板材》(JC 79)、《天然花崗石建筑板材》(JC 205)的規定;放射性應符合《天然石材產品放射防護分類控制標準》(JC 518)的規定。
