一. 干掛石材做法
干掛石材節點施工工藝說明
1. 所有骨架鋼材需熱鍍鋅處理。
2. 掛扣件扁鋼及螺栓需熱鍍鋅處理或為不銹鋼掛件。
3. 焊縫必須飽滿牢固。
4. 鋼架焊接處必須除銹后涂刷兩道防銹漆然后涂銀粉漆處理。
5. 膨脹螺栓抗拔要求必須符合規范和設計要求。

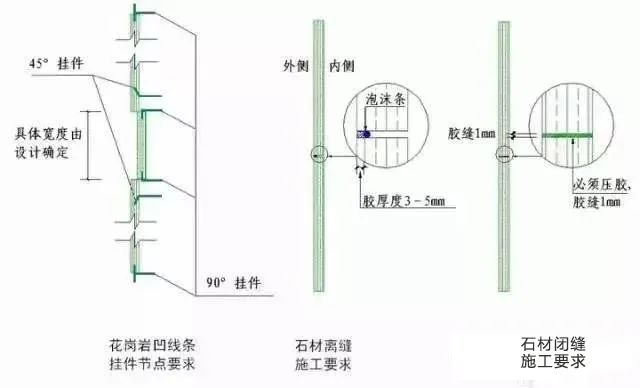

6. 石材短槽必須機械開槽,保證槽縫寬度符合設計要求,嚴禁現場手提切割機開槽。
7. 不離縫石材板縫需夾膠和座膠時橫豎縫內的膠漿必須飽滿完整。
8. 石材板面需打膠時,膠縫寬窄必須一致,膠縫邊緣平滑挺直無毛邊。

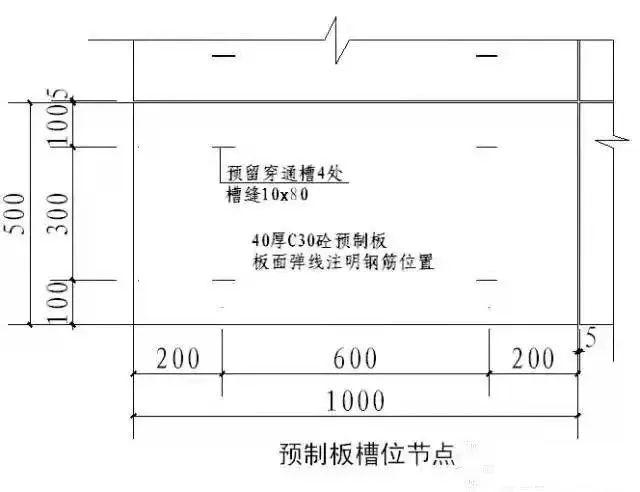

9. 干掛石材厚度為25mm時,單塊板平方面積不宜大于1平方米。
10. 干掛石材厚度大于25mm時,單塊板平方面積不宜大于1.5平方米。
■ 注:
1. 室外花崗巖最低處必須低于室外地坪50,預防室外地面沉降時花崗巖露邊;

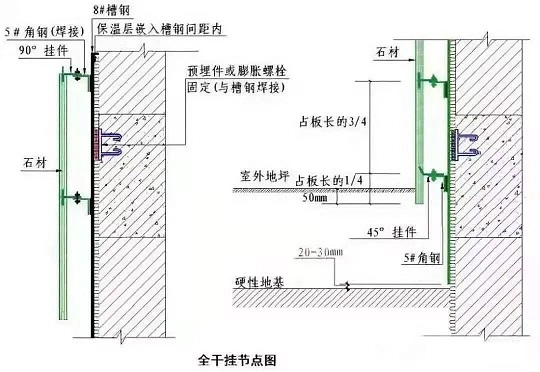

2. 槽鋼離開硬性地面20-30mm。
■ 注:

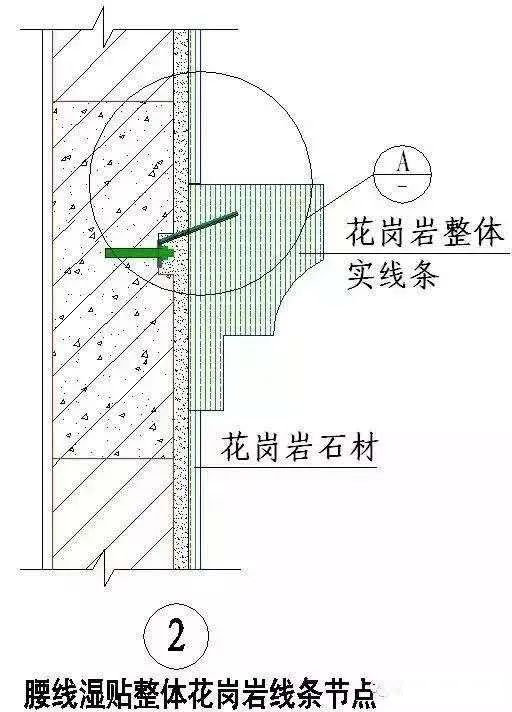

膨脹螺栓橫向間距根據板材調整,但最大間距不得大于1000mm。
■ 注:

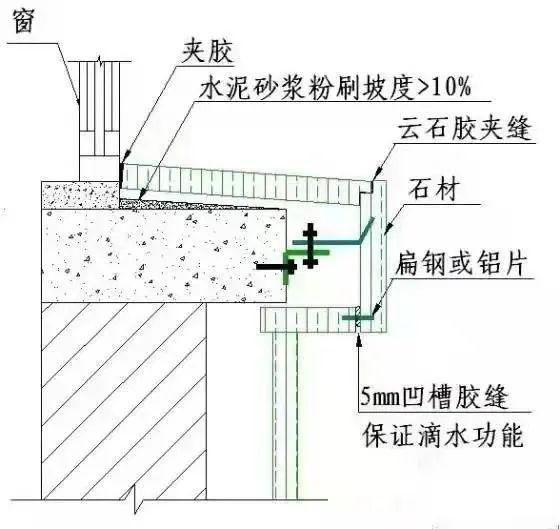

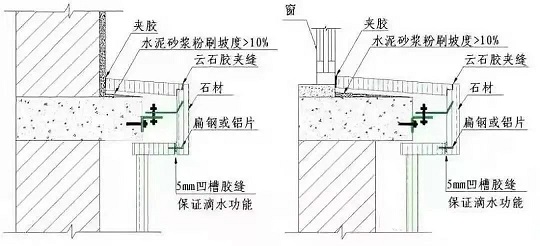

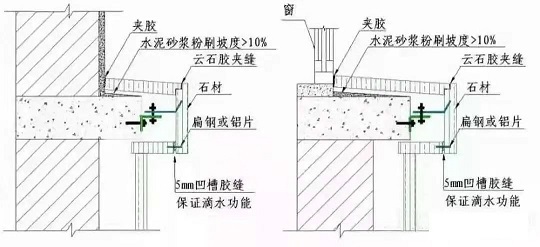

室外花崗巖窗臺及線腳基層水泥砂漿粉刷坡度大于10%。

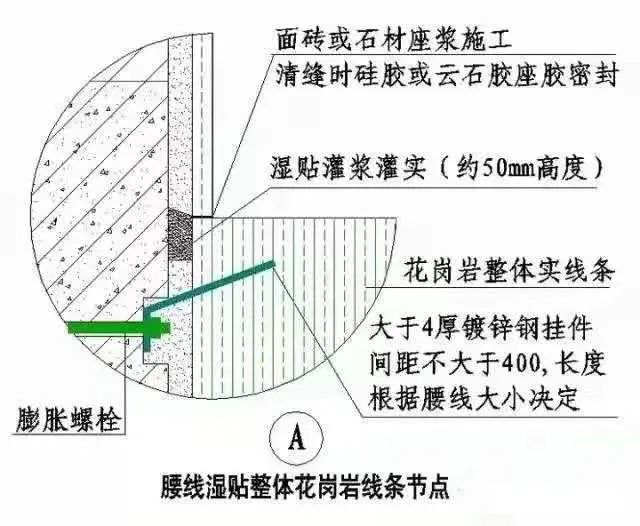

二. 濕貼石材做法
濕貼灌漿花崗巖石材施工說明

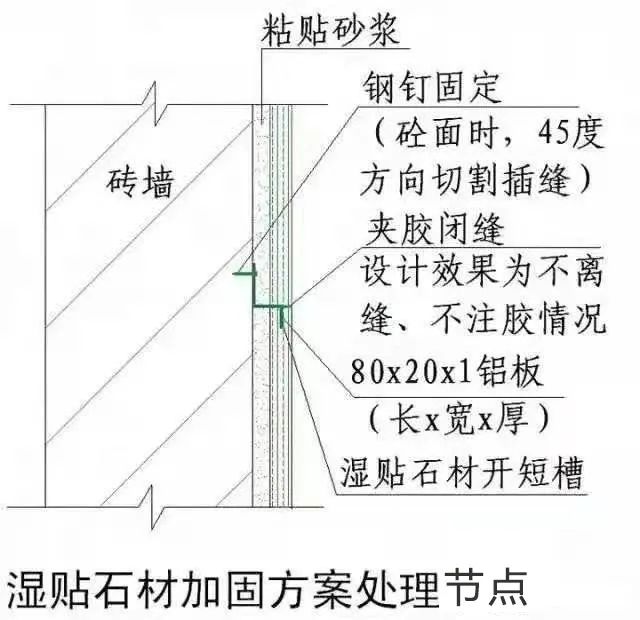

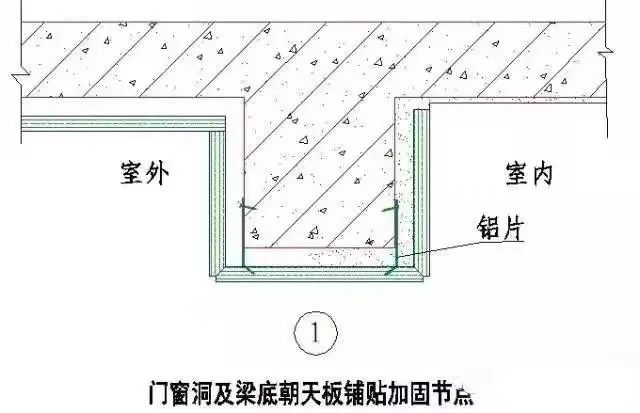

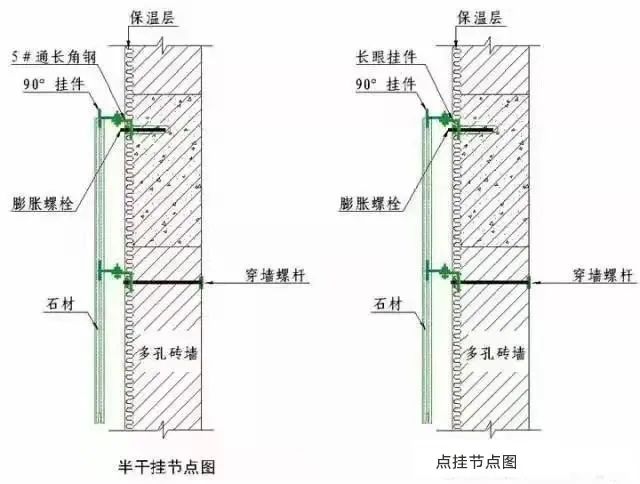

1. 石材掛板用雙股18#銅絲或鋼絲鉤與墻面固定,墻面用手提切割機從上而下或45度方向切槽縫,用鋼釘插入縫內,單塊石材板縱向長度大于300mm時不得少于兩處掛點。
2. 門窗洞及梁底朝天板應作鋁片或扁鐵側面加固方案施工。
3. 石材墻面設計要求打明膠時,板縫開三角槽縫或開小凹槽施工。
4. 石材板內灌水泥砂漿前墻體澆水濕潤,要求水泥砂漿配比不得低于 1:3,拌制完的砂漿以有較好的流動性為宜。

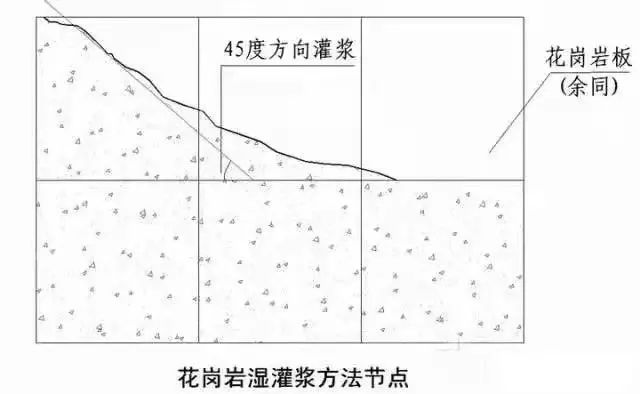

5. 灌水泥砂漿時要求成45度方向灌實,所有腰線頂面板及壓頂板嚴禁半干粉砂漿鋪板,必須使用流動的水泥砂漿鋪貼面板。
6. 石材墻面打膠寬度由設計確定,膠縫寬窄一致,無毛邊。
7. 石材板墻面需做外保溫時,不宜用濕灌漿方案施工。
■ 注:

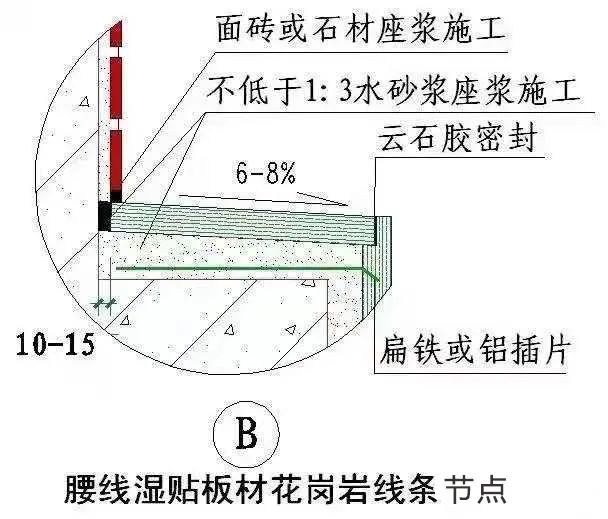

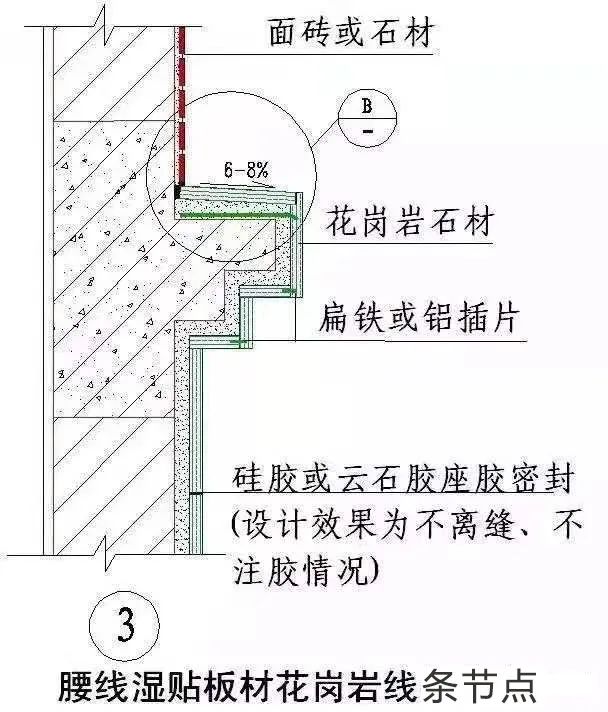

線腳壓頂板與墻體之間預留10-15mm,施工時,壓頂板從外向墻根方向擠壓施工,使水砂漿從該預留縫中擠出,未飽滿處用原漿灌實,壓頂板定位后,將擠出砂漿清理。

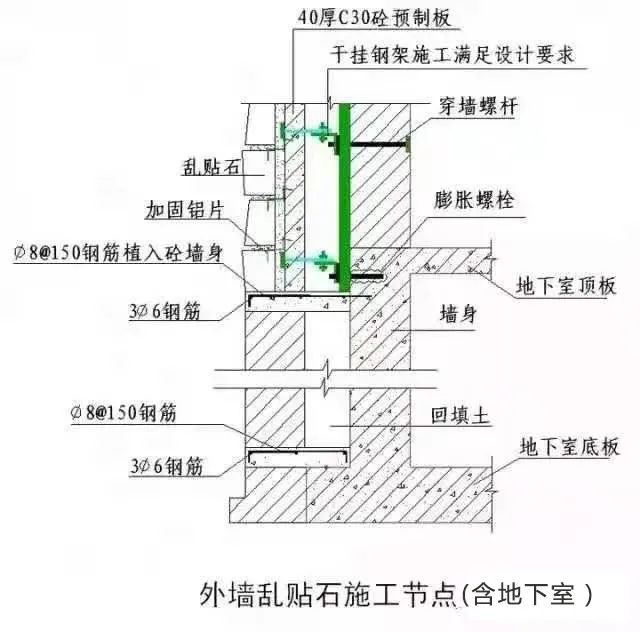

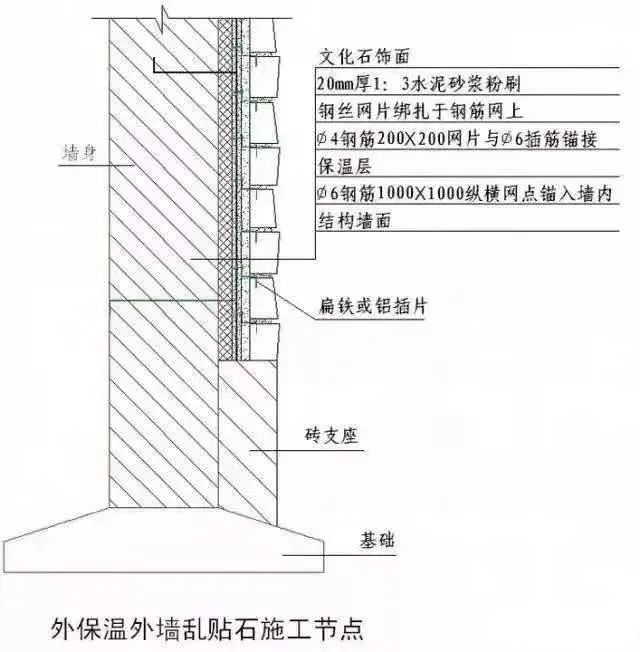

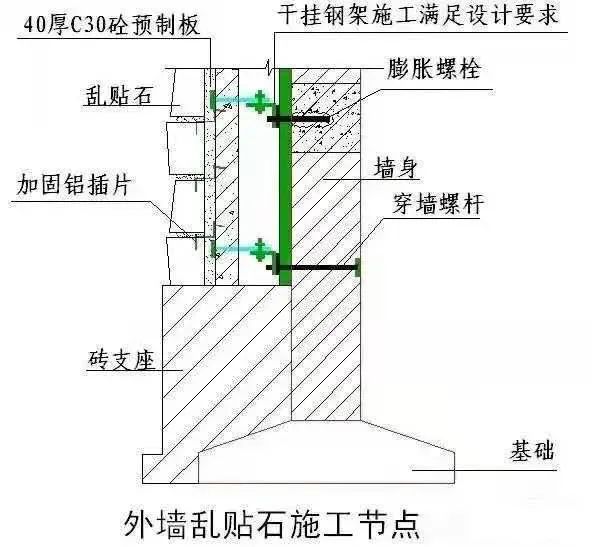

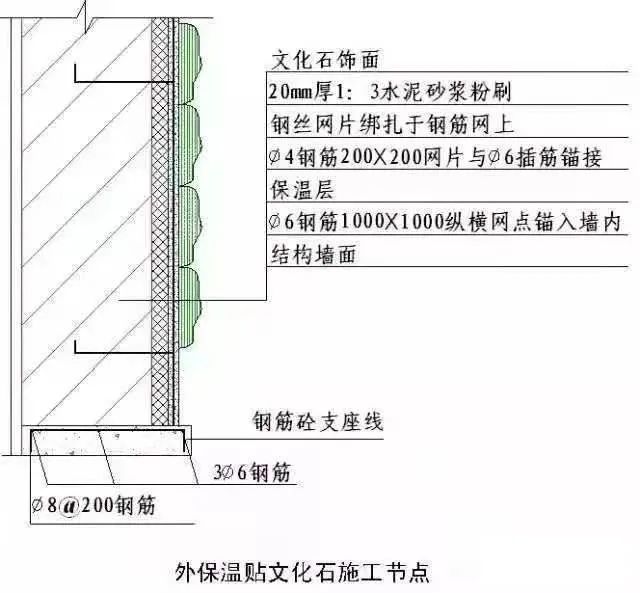

三. 濕貼文化石、亂貼石做法
■ 說明:

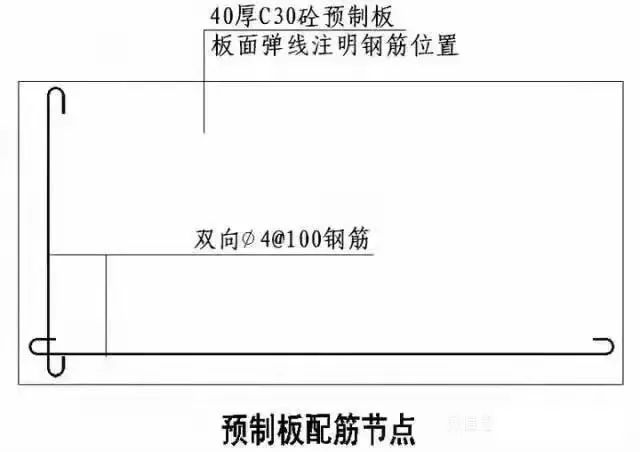

1. 墻體為多孔磚砌體時,砌墻時預留鋼筋,如未作預留,應將鋼筋慣穿至室內墻面錨接。
2. 墻體為混凝土面時,可選用植筋方案施工。
3. 文化石飾面高度超過一層時,在二層圈梁部位增設一道鋼筋混凝土支座線,如有飾面要求,可選用暗設方案施工。

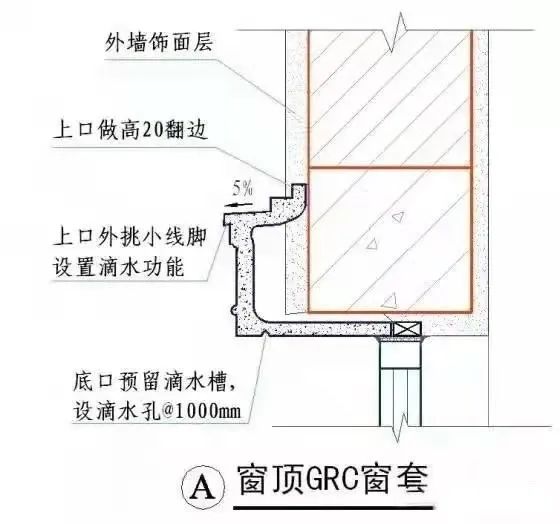

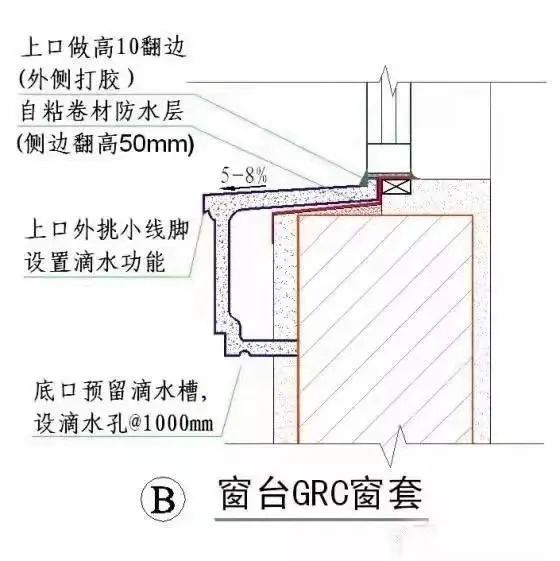

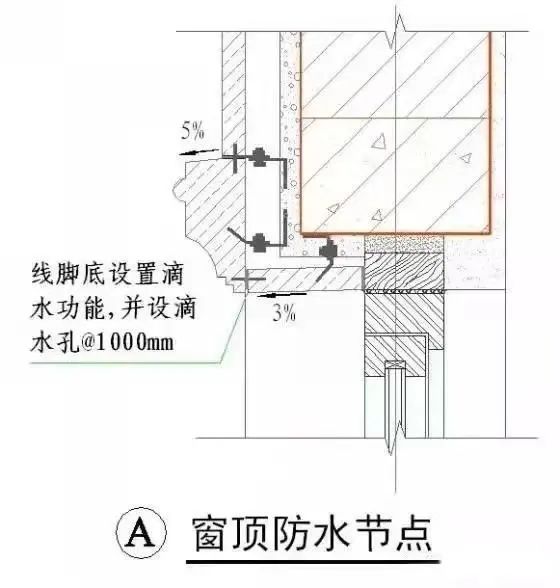

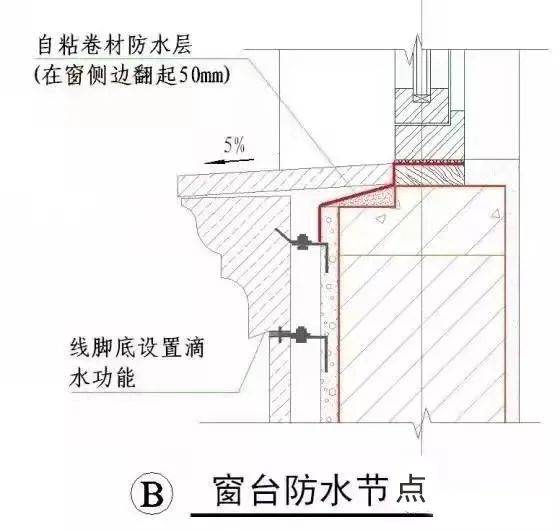

四. 門窗干掛石材窗防水節點

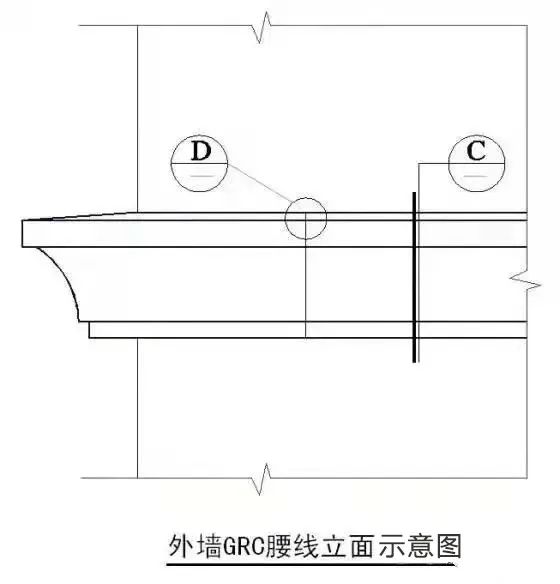

■ GRC裝飾線改進方案說明

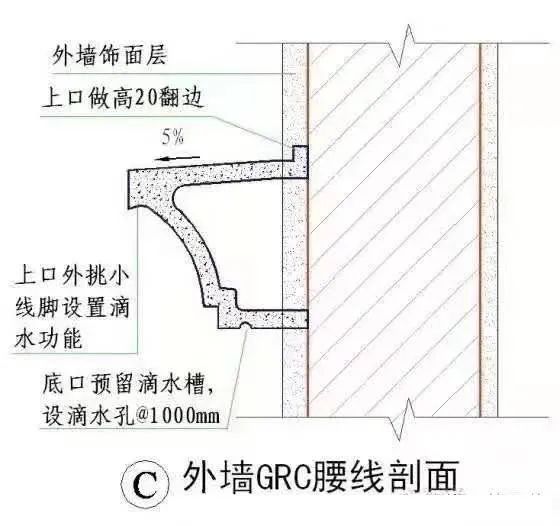

1. 所有GRC裝飾線必須保證上平面有坡度,下有滴水功能;
2. GRC拼接處保證不滲水;
3. 所有GRC預埋固定鐵件必須為熱鍍鋅。
■ 說明

1. GRC壓頂板制作時預制完成槽縫;
2. 石材加工時切割槽縫;
3. 安裝時槽縫內填滿柔性膠。
■ 說明:

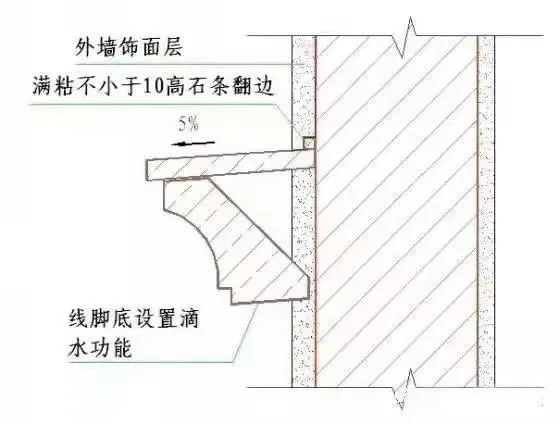

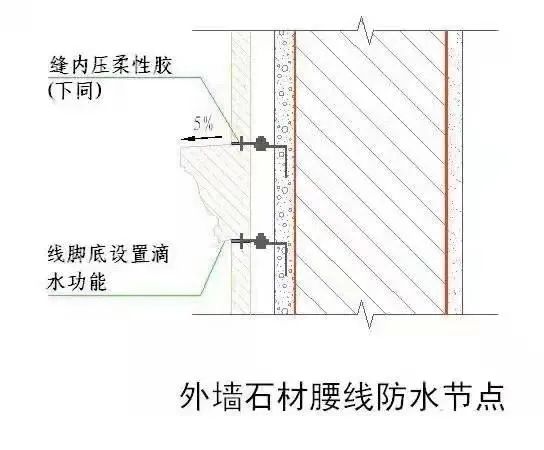

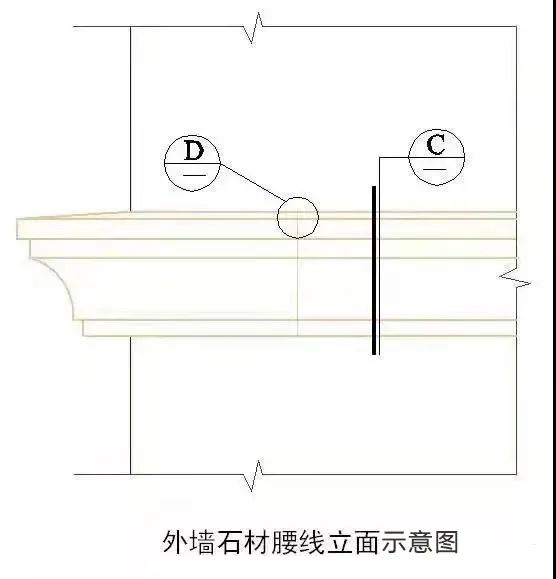

1. 所有腰線必須保證上平面有坡度,下有滴水功能;
2. 腰線拼接處保證不滲水。
■ 說明:
室外花崗巖窗臺及線腳基層水泥砂漿粉刷坡度大于10%。來源: 新筑課堂
