欧美黑人激情性久久_进去一点会紧再进去就感觉松_哦┅┅快┅┅用力啊┅┅小说_日韩精品无码中文字幕一区二区_老公亲我的小花园爱我吗怎么回答_亚洲精品久久一区二区三区777_精品人妻人人做人人爽夜夜爽_九色丨porny丨自拍蜜桃_成人电影无码日本

石材資訊

石材專業門戶網站

樓梯花崗巖鋪貼施工方案

中國石材網 http://www.yuhongtj.com.cn 日期:2025/1/16 8:58:25

一、 工程概況




本工程為金融街· 世紀中心項目 B 座綜合樓, 建設單位為金融街 (南昌) 世紀中心建設開發有限公司。

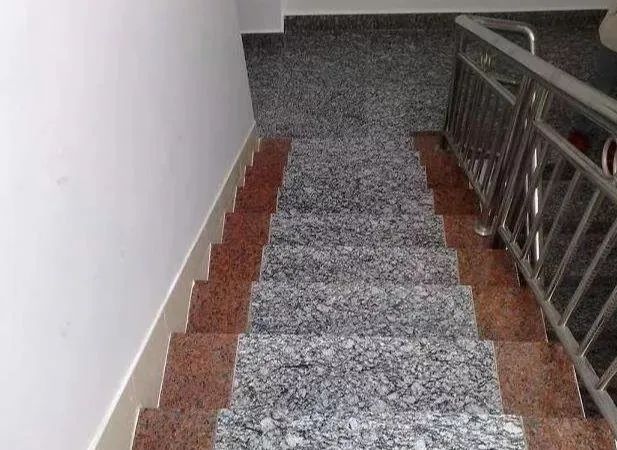

該工程位于南昌市贛江西岸紅谷灘新 區, 南昌市中央商務區, 其東臨豐和中大道, 為地下兩層地上 19 層 (局部三層) 鋼筋砼框架剪力墻結構, 建筑面積 47290m 2 , 其中地上 建筑面積 32500m 2 , 地下建筑面積 14790m 2 , 建筑高度 99. 9m。本工程 共有 7 座樓梯, 樓梯間用麻白色花崗巖鋪貼, 鑲邊采用京西紅花崗巖。


二 、 施工條件及準備:


1、 材料要求


(1) 花崗巖:規格尺寸、 色澤、 外觀質量等符合國家標準, 花崗 巖配板為廠家現場量數加工。


(2) 水泥:粘貼采用 P.O32.5 水泥, 采用顏色一致、 同一型號、 同 一強度等級、 同一生產廠家的產品, 并有出廠合格證及檢測報告。


(3) 砂:砂宜采用平均粒徑 0.35-0.5mm 的中砂。砂用前過篩含 泥量不得大于 2%。


(4) 水泥砂漿結合層:采用 1:3(體積比) 干硬性水泥砂漿, 干 硬程度以手捏成團, 落地即散為宜;素水泥漿粘結層:采用水灰比為 0.5 的素水泥漿。


2、 主要機具:手推車、 鐵鍬、 靠尺、 漿壺、 水桶、 噴壺、 鐵抹子、 墨斗、 鋼卷尺、 尼龍線、 橡皮錘、 鐵水平尺、 彎角方尺。


3、 作業條件:


(1) 花崗巖進場后, 應分類側立堆放在室內, 側立堆放, 下部加 墊木, 光面相對。進場后詳細核對品種、 數量等是否符合設計要求, 有裂紋、 缺棱、 掉角等缺陷時應予剔除, 不予收料。施工現場準備好 原材料。


(2) 準備好各種施工機具, 并接通水、 電源。


(3) 室內抹灰(包括立門口)、 地面墊層、 預埋在墊層內的電管及 穿通地面的管線均已完成。


(4) 樓梯間內四周墻上彈好+0.500m 水平線。


(5) 施工操作前應排好鋪設花崗巖地面的施工排版圖。


(6) 施工前對花崗巖質量進行檢查, 尺寸長度、 寬度, 將碎邊、掉角不合格的剔除, 重新加工配料。


三、 操作工藝


工藝流程:準備工作→試拼→彈線→試排→刷水泥漿及鋪砂漿結 合層→鋪板→灌縫、 擦縫。


四、 技術要求及標準


(1) 以施工排版圖和加工單為依據, 熟悉了 解各部位的尺寸和做 法。


(2) 基層處理:將地面墊層上的雜物清凈, 用鋼絲刷刷掉粘結在 墊層上的砂漿, 并清掃干凈, 并灑水濕潤。


(3) 彈線:根據標高尺寸找出第一步踏步起步位置及最后一步踏 步的踢面位置, 在墻上彈出兩點連線, 按踏步步數均分。從各分點做 垂線, 即為樓梯踢面裝飾面層線。休息平臺處, 上下樓梯第一步踏步, 踢面應處在同一直線位置。


(4) 試拼:在正式鋪設前, 提前按排磚圖規定尺寸對每一房間的 地磚應進行試拼, 無問題后方可進行正式鋪貼。


(5) 試排:把花崗巖板塊排好以便檢查板塊之間縫隙。


(6) 刷水泥素漿及鋪砂漿結合層:試鋪后將干砂和板塊移開, 清 掃干凈用噴壺灑水濕潤, 刷一層素水泥漿(水灰比為 0.5, 不要刷的 面積過大、 隨鋪砂漿隨刷)。


根據磚面水平線確定結合層砂漿厚度, 拉十字控制線, 開始鋪結合層干硬性水泥砂漿(采用 1:3 的干硬性 水泥砂漿, 干硬程度以手捏成團, 落地即散為宜), 厚度控制在放上 理石板塊時高出面層水平線 4~5mm。


(7) 鋪砌花崗巖板塊:頂標高為建筑+0.500m 線下返 500mm。


①理石板塊應先用水浸濕, 待擦干或表面晾干后方可鋪設。

②根據拉的十字控制線, 縱橫各鋪一行, 做為大面積鋪砌標筋用。在十字控制線交點開始鋪貼。


先試鋪, 縱橫控制線鋪落在已鋪好的干 硬性砂漿結合層上, 振實砂漿至鋪設高度后, 將花崗巖板塊掀起移至 一旁, 檢查砂漿表面與板塊之間是否相吻合, 如發現有空虛之處, 應用砂漿填補, 然后正式鑲鋪, 先在背面滿鋪一層水灰比為 0.5 的素水 泥漿(注意一定要滿鋪并鋪設均勻), 安放時四角同時往下落, 用橡 皮錘或木錘輕擊木墊板。


根據水平線用鋁合金桿找平, 鋪完第一塊, 向兩側和后退方向順序鋪砌。鋪完縱、 橫行之后有了 標準, 可分段分 區依次鋪砌, 一般宜先里后外進行, 逐步后退, 便于成品保護。


(8) 板塊與板塊之間留置 2mm 縫隙, 磚縫應通長, 縱橫相互貫 通, 線路順直。要求四角拼齊, 無錯臺, 隨鋪隨用干凈的布將地磚縫 隙處擦凈。


(9) 灌縫、 擦縫:在板塊鋪砌 24 小時后進行灌漿、 擦縫。用干白 水泥拌合均勻, 調成 1:1 稀水泥漿, 用漿壺徐徐灌入板塊之間的縫 隙中(可分幾次進行), 并用長把刮板把流出的水泥漿刮向縫隙內, 至灌滿為止。


灌漿 2 小時后, 用棉紗團蘸原稀水泥漿擦縫與磚面擦平, 同時將磚面上水泥漿擦凈, 使地磚面層的表面潔凈、 平整、 堅實, 以 上工序完成后, 面層加細砂覆蓋, 且應灑水濕潤。養護時間不小于 7 天。


五、 質量要求


1、 保證項目:


(1) 樓梯踏步(塊料、 整體面層) 嚴禁倒坡, 各層要垂通線控制。塊料面層陽角宜倒圓角, 踏步板及端頭挑出踢腳板 15mm。


(2) 面層與下一層必須結合牢固、 無空鼓。


2、 一般項目:


(1) 面層:花崗巖擠靠嚴密, 縫隙為 2mm, 接縫通直無錯縫, 表面平整潔凈, 周邊順直方正, 無裂紋、 掉角、 缺楞。

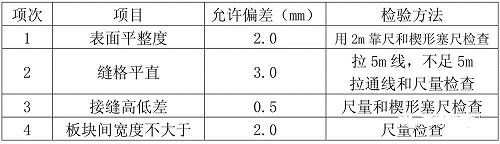

(2) 地磚粘貼允許偏差應符合下表的規定:




(3) 現場控制好結合層和粘結層所用原材料的配合比, 保證無 空鼓、 裂縫。


(4) 在面層鋪設后, 表面應灑水養護。


六、 成品保護:


1、 運輸?shù)卮u和水泥砂漿時, 應采取措施防止碰撞已做完的墻面、 門口等。


2、 鋪砌施工過程中, 操作人員應做到隨鋪隨用干布揩凈花崗巖 板面上的水泥漿痕跡。


3、 在已鋪好花崗巖地面上行走時, 找平層水泥砂漿的抗壓強度 不得低于 1.2MPa。


4、 花崗巖地面完工后, 樓梯應封閉或在其表面加以覆蓋保護。


七、 質量通病及防治措施:


空鼓:由于混凝土墊層清理不凈或澆水濕潤不夠, 刷素水泥漿不 均勻或刷的面積過大、 時間過長已風干, 干硬性水泥砂漿任意加水, 花崗巖板面有浮土未浸水濕潤等等因素, 都易引起空鼓。


因此必須嚴 格遵守操作工藝要求, 基層必須清理干凈, 結合層砂漿不得加水, 隨鋪隨刷一層水泥漿, 板塊在鋪砌前必須浸水濕潤。


八、 安全技術環保措施:


1、 所有進場的作業人員應戴好安全帽, 系好帽帶, 禁止穿硬底、 易滑的鞋, 嚴禁酒后作業。


2、 一切作業聽從班長指揮, 服從統一安排。


3、 作業前做好準備工作, 帶好應用工具。


4、 手提鋸等用電工具需由專業電工負責接線, 不得隨意亂接。


5、 廢棄的花崗巖板塊不得隨意亂扔, 應堆放于指定場所。


6、 各班組施工應做到工完料清場地凈。


注:文章來源于網絡整理


免責聲明: 1.本網內容注明授權來源,任何轉載需獲得來源方的許可!若未特別注明出處,本文版權屬于中國石材網,未經許可,謝絕轉載!如有侵權,請立即聯系我們,我們會在第一時間做相關處理!
2.轉載其它媒體的文章,我們會盡可能注明出處,但不排除來源不明的情況。網站刊登文章是出于傳遞更多信息的目的,對文中陳述、觀點判斷保持中立,并不意味贊同其觀點或證實其描述。
  APP
  微信
  客服
  TOP
