花崗巖地面施工工藝
01施工準備
材料及主要機具
(1) 花崗石的品種、規格應符合設計要求,技術等級、光澤度、外觀《天然花崗石建筑板材》(GB/T 18601—2009)的規定;
(2) 水泥:硅酸鹽水泥、普通硅酸鹽水泥或礦渣硅酸鹽水泥,其強度等級不宜低于32.5 級;
(3) 砂:中砂或粗砂,其含泥量不應大于 3%;
主要機具
手推車、鐵鍬、靠尺、水瓢、灰桶、鐵抹子、木抹子、墨斗線、鋼卷尺、尼龍線、橡膠錘(或木錘)、鐵水平尺、彎角方尺、鋼鏨子、笤帚、砂輪鋸、鋼絲刷.
02作業條件
01
花崗石板塊進場后,應詳細核對品種、規格、數量是否符合設計要求,有裂紋、缺棱、掉角、翹曲等缺陷時,應予剔除;
02
安裝砂輪鋸,并接通水、電源;
03
地面墊層、預埋在墊層內的線管及穿通地面的管線均已完成;
04
施工前應畫出鋪設花崗石板的施工大樣圖;
05
冬期施工時環境溫度不得低于 5℃.
03操作工藝
工藝流程
準備工作——基層處理——刷水泥漿及鋪水泥砂漿結合層——鋪大理石板(花崗巖板)——灌縫、擦縫
鋪花崗巖

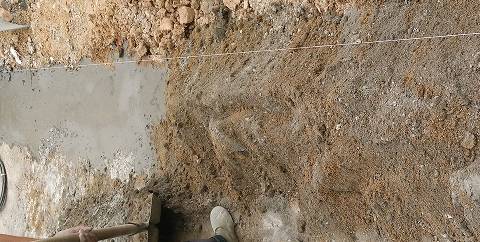

1、基層處理: 將地面墊層上的雜物清理平凈,用鋼絲刷刷掉粘接在墊層上的砂漿,并清掃干凈.
2、刷水泥素漿及鋪砂漿結合層

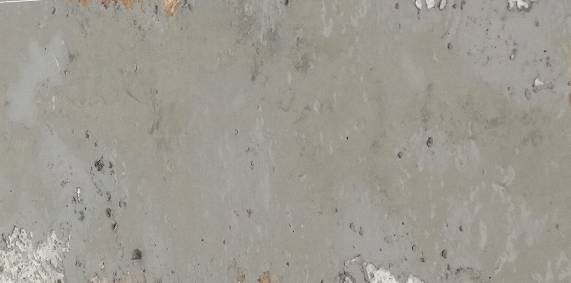

(A)墊層清掃干凈后,用水瓢灑水濕潤,刷一層素水泥漿(水灰比為 0.4~0.5,刷的面積不要過大,邊鋪砂漿邊刷);

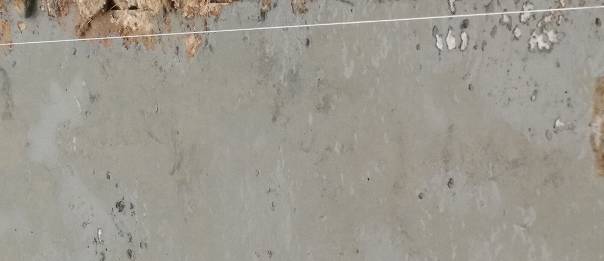

(B)根據板面水平線確定砂漿結合層的厚度,拉控制線;

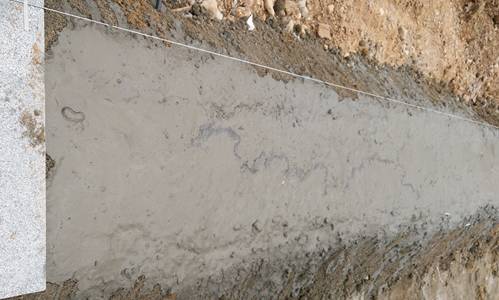

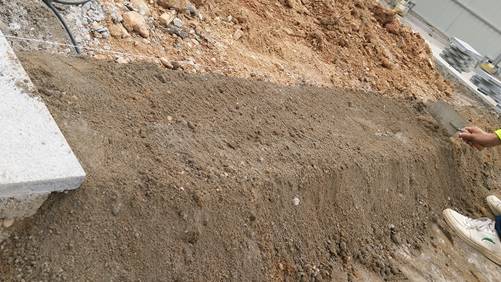

(C)開始鋪結合層干硬性水泥砂漿(一般采用1:2~1:3的干硬性水泥砂漿,干硬程度以“手捏成團,落地即散”為宜);
(D)厚度控制在放上花崗石板塊時高出面層水平線 3~4mm;鋪好后用大杠刮平,再用抹子拍實找平(鋪攤面積不得過大);

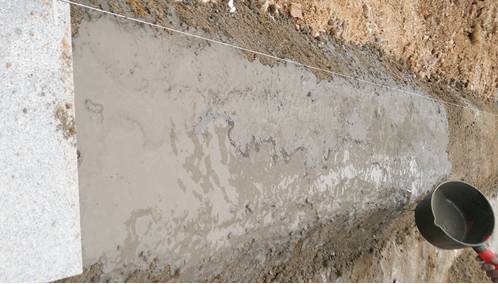

(E)板塊應先用水浸濕,待擦干或表面晾干后,開始正式鑲鋪:先在水泥砂漿結合層上滿澆一層水灰比為 0.5 的素水泥漿(用漿壺澆均勻);
(F)待水泥漿面層水基本滲入下層干硬性水泥砂漿(一般采用 1:2~1:3 的干硬性水泥砂漿,干硬程度以“手捏成團,落地即散”為宜),再鋪板塊.
3、鋪花崗巖板

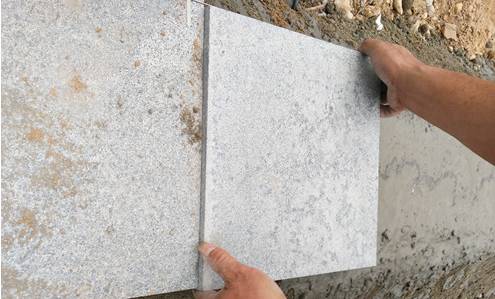

(A)鋪板塊安放時四角同時往下落;

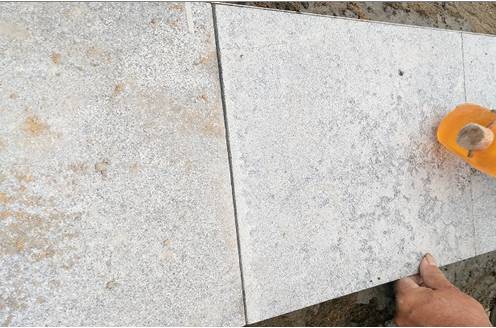

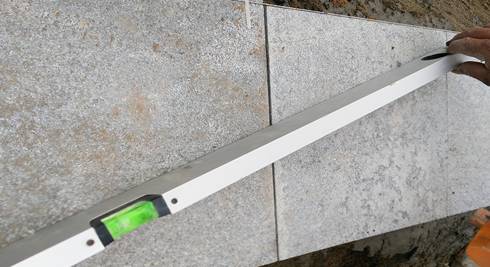

(B)用橡膠錘或木錘輕擊花崗巖表面,調整縫隙與高度,確保前后左右符合要求;
(C)根據水平線用水平尺找平,確保坡度符合圖紙要求, 鋪完第一塊,向兩側和后退方向順序鋪砌。鋪完縱、橫行之后,可分段、分區依次鋪砌。一般采用后退鋪設,這樣便于成品保護.
4、灌縫、擦縫:
在板塊鋪砌 1~2d 后進行灌漿、擦縫。根據花崗石顏色,選擇相同顏色的礦物顏料和水泥拌和均勻,調成1:1的水泥漿用漿壺慢慢地灌入板塊之間的縫隙中(可分幾次進行),并用長把刮板把流出的水泥漿刮向縫;隙內,至基本灌滿為止。
灌漿 1~2h后,用棉紗團蘸原水泥漿擦縫與板面擦平,同時將板面上的水泥漿擦凈,使或花崗石面層潔凈、平整、堅實。以上工序完成后,對面層加以覆蓋,養護時間不應小于 7d.
